CCER项目开发周期需多长时间?

2014-10-17 09:06 来源: 中创碳投

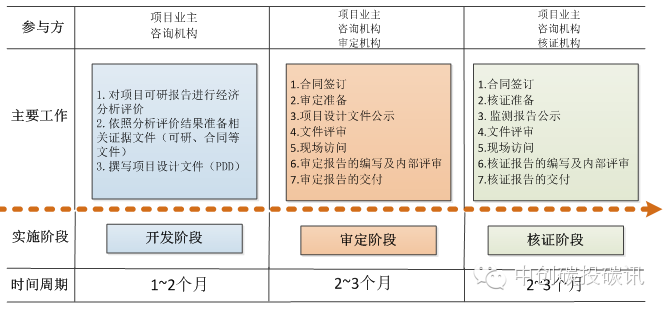

如前所述的ccer项目备案申请的4类项目中,第一类项目为项目业主新开发项目,开发周期相对较长;第二类项目虽然获得作为CDM项目的批准,但是在开发流程上与第一类项目相同,开发周期同样较长;而第三、四类项目由于是在CDM项目开发基础上转化,开发周期相对较短。一个CCER项目的开发流程及周期如下图所示。



据此估算,一个CCER的开发周期最少要有5个月。在整个项目开发过程中,还要考虑到不同类型项目的开发难易程度、项目业主与咨询机构及第三方机构的沟通过程、审定及核证程序中的澄清不符合要求,以及编写审定、核证报告及内部评审等环节的成本时间,通常情况下一个CCER项目开发时间周期都会超过5个月。


除上述项目开发流程,一个CCER项目成功备案并获得减排量签发,还需经过国家发改委的审核批准过程。由上述项目审定及减排量签发程序,可以推算国家主管部门组织专家评估并进行审核批准的时间周期在60~120个工作日之间,即大约需要3~6个月时间。


综上累加上述项目开发及发改委审批的时间,正常情况下,一个CCER项目从着手开发到最终实现减排量签发的最短时间周期要有8个月。


国内碳排放权交易试点的“两省五市”碳交易体系已为CCER进入各自的碳交易市场开放通道,皆允许CCER作为抵消限制进入碳交易市场,使用比例为5%~10%。作为抵消机制的CCER进入“两省五市”碳排放权交易市场,将会扩大市场参与并降低减排成本。

最新评论

碳市场行情进入碳行情频道
返回顶部
